长城网·冀云客户端讯(通讯员 鲍雪娜 王剑)8月4日,正值中伏时节,保定高温闷热天气持续。在110千伏西大园输变电工程现场,国网保定供电公司建设者无惧酷暑、抢抓夏季施工有利窗口期,高效推进各项施工作业。现场有序开展配电装置室土方回填、内外电缆构筑物基础施工,同步推进配电装置室与消防泵房楼承板安装、消防泵房二次结构建设,多工种交叉作业、各工序紧密衔接,施工现场井然有序、提速增效。

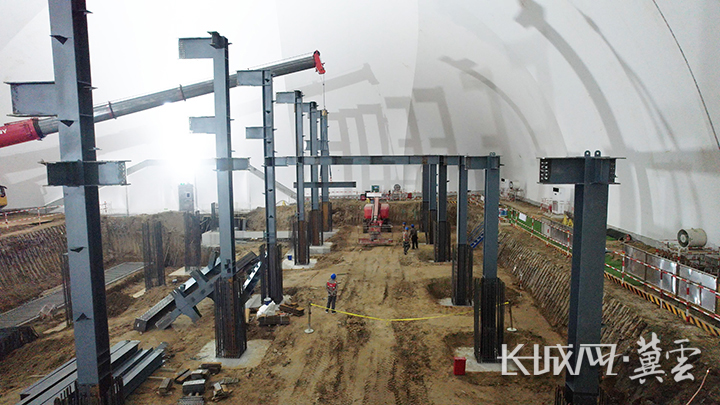

保定西大园110千伏变电站新建工程气膜作业现场,正在开展钢结构吊装施工作业。王晓甜 摄
作为保定城西电网提档升级的重点民生工程,110千伏西大园输变电工程坐落于阳光南大街以西、裕光路以北的城市核心区域,紧邻保定火车站,总占地面积约5.67亩。该工程于6月8日开工,总投资超1.55亿元。项目投运后,将进一步完善保定区域110千伏主干电网架构,显著提升西部城区供电承载能力与供电可靠性,为周边政务单位、医疗机构、商业商户及居民日常生活提供坚实、稳定的电力保障。
该工程地处城市闹市区,毗邻居民区与交通枢纽,施工标准严苛、现场管控难度极大。同时,施工周期恰逢汛期,传统露天施工模式不仅易受雷雨、高温天气影响,导致工期延误,还存在扬尘、噪声扰民等问题,难以兼顾安全生产、工程质量、建设进度与生态环保多重目标。

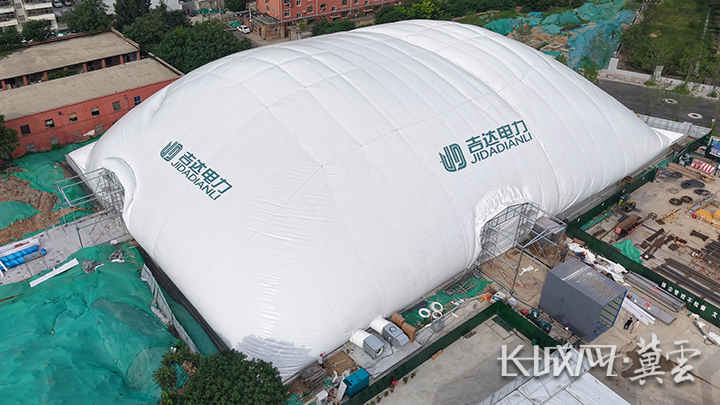

南网公司首个“基坑气膜”在保定西大园110千伏变电站新建工程项目正式投用。王晓甜 摄
为破解城区施工痛点、难点,国网保定供电公司首次创新应用大型基坑气膜全封闭施工技术,搭建起长79米、宽53米、高22米的智能化绿色“施工穹顶”,实现基坑作业全域封闭式施工,革新了城市核心区电力工程建设模式。该新型施工技术可阻隔90%以上施工扬尘、隔绝90%紫外线、降低80%施工噪音,可抵御12级强风,彻底摆脱恶劣天气对施工的制约,最大限度降低施工对周边居民生活的影响。
建设期间,项目实行挂图作战、倒排工期、闭环管控的精细化管理模式。针对盛夏高温酷暑天气,国网保定供电公司科学优化施工方案,合理推行错峰作业模式,统筹调配人力、机械设备资源,全面落实防暑降温、安全防护等各项保障举措,推动各施工工序压茬推进、高效衔接,确保项目建设稳步提质提速。
“在工程关键节点,我们抽调骨干力量组建专项攻坚突击队,顺利推进施工设计、物料统筹、进度规划等工作,细化落实137项安全管控措施,全力筑牢工程安全质量防线。目前,西大园工程土建施工按计划顺利推进,已同步预安排电气安装工作。”国网保定供电公司业主项目经理麻石磊说。
